Mens vi andre har holdt sommerferie, så har Lynetteholms mandskab været i sving hele sommeren. Arbejdet følger planen, og over halvdelen af stenarbejdet på fase 2 er nu færdigt.
Nyhedsbrev nr. 8, august 2025
Velkommen til Lynetteholms anlægsnyhedsbrev. Her får du hver måned seneste nyt om fremdriften i anlægsarbejdet og nyeste billeder fra arbejdsområdet.
Halvvejs i mål med stenene
I løbet af juli er der blevet arbejdet på alle Lynetteholms strækninger, og kilometervis af stendæmning er vokset frem i vandet mellem Refshaleøen og Kronløbet siden anlægsstart.
En venlig læser af nyhedsbrevet har skrevet og spurgt, om vi kunne sætte lidt procenter på i forhold til, hvor langt vi er med det igangværende anlægsarbejde. Det ønske vil vi selvfølgelig gerne forsøge at imødekomme, og status kommer her nedenfor.
Fase 2
Siden arbejdet med at anlægge Lynetteholms fase 2 blev sat i gang i november 2023, er der anlagt ca. 5,2 kilometer stendæmning oven vande ud af i alt ca. 8,6 kilometer. Det svarer til, at vi netop nu er i mål med omkring 60 procent af det samlede stenarbejde i fase 2.
De over otte kilometer stendæmning omfatter selve perimeteren rundt om Lynetteholms fase 2, stendæmningerne rundt om de såkaldte kystfremspring og strongpoints mod Øresund, og de stendæmninger, som vi anlægger mellem kystfremspring og strongpoints. Efter planen er fase 2-stenarbejdet færdigt næste sommer, hvorefter vi kan gå i gang med jordopfyldningen af fase 2.
Fase 1
Lynetteholms fase 1-perimeter blev færdig i april 2023, og området er nu i gang med at blive fyldt op med jord. Fase 1 består af cirka 2 kilometer stendæmning, som altså er 100 procent færdiggjort.
I den nyeste dronevideo fra slut juli kan du se, hvor langt vi er kommet med både stendæmninger og jordopfyld. Videoen er optaget slut juli:
Fase 1 og fase 2
På nedenstående anlægskort kan du se opdelingen af Lynetteholms to faser:
Stenarbejder langs Kronløbet

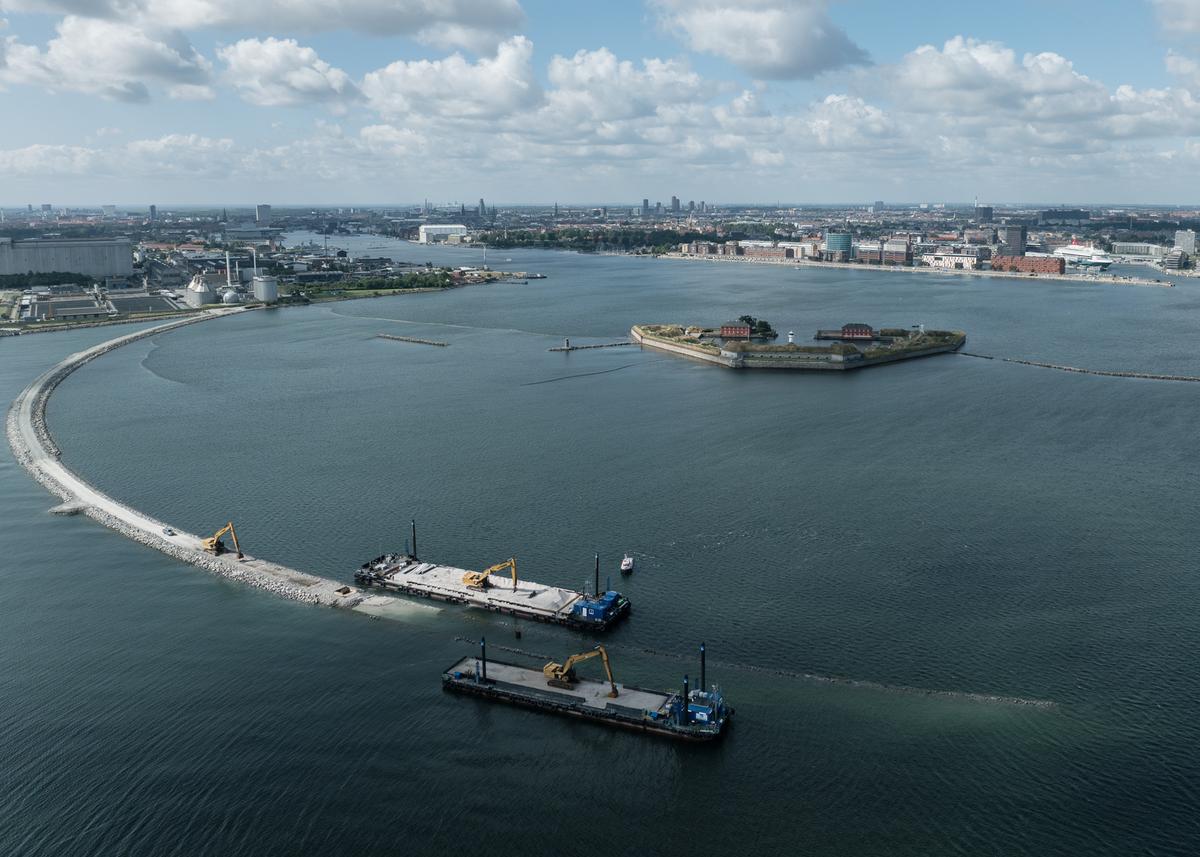

Som nævnt arbejder vi på alle Lynetteholms tre strækninger. Stendæmningen længst mod nord, der løber langs Kronløbet, er den, vi senest er kommet i gang med. Lige nu er der lagt ca. 300 meter sten under vandet. Stenene tager sin start i Lynetteholms nordvestligste hjørne nær indsejlingen til Københavns Havn. Der er endnu ingen sten oven vande, men i alt skal anlægges en stendæmning på ca. 1,5 langs Kronløbet.
Stenarbejder langs søfortet

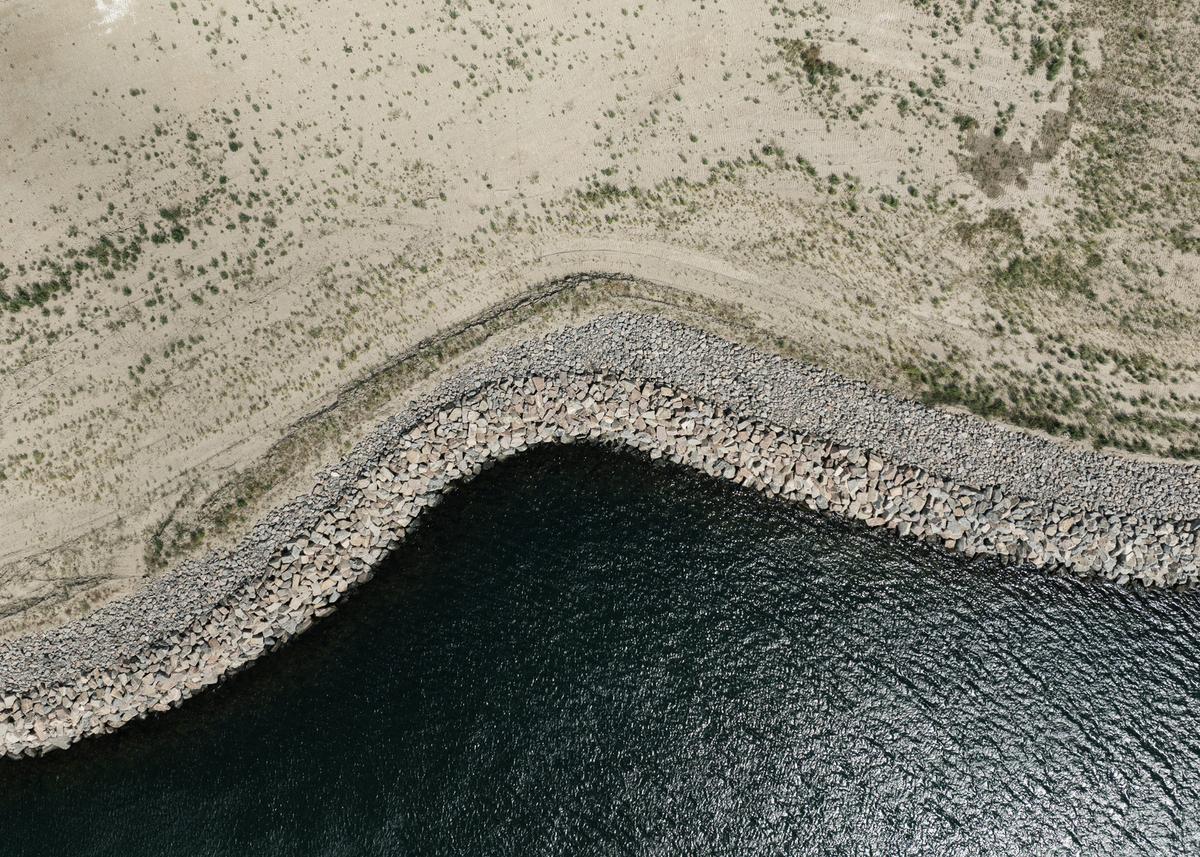

Lynetteholms vestlige stendæmning langs Trekroner søfort genbruger sten fra Trekroners gamle bølgebrydere, og stort set hele den sydlige bølgebryder er nu genbrugt i Lynetteholms stendæmninger.
I baggrunden af billedet ses resterne af sydlig bølgebryder, som nu stort set er genbrugt. Ca. en kilometer af den vestlige stendæmning er synlig over vandet. Stendæmningen skal i alt være ca. 1,5 kilometer – ligesom den nordlige stendæmning.
Du kan læse mere om genbrug af havnens gamle, historiske bølgebrydere her: https://byoghavn.dk/koebenhavns-havns-historiske-boelgebrydere-genbruges-i-lynetteholms-stormflodssikring/
Stenarbejder mod øst
Stenarbejdet mod Øresund er lidt mere komplekst end strækningerne langs Kronløbet og mod Trekroner. Det skyldes, at arbejdet mod Øresund både rummer stendæmning, kystfremspring og de såkaldte strongpoints, der i fremtiden vil indramme og forme Lynetteholms kommende kystlandskab.

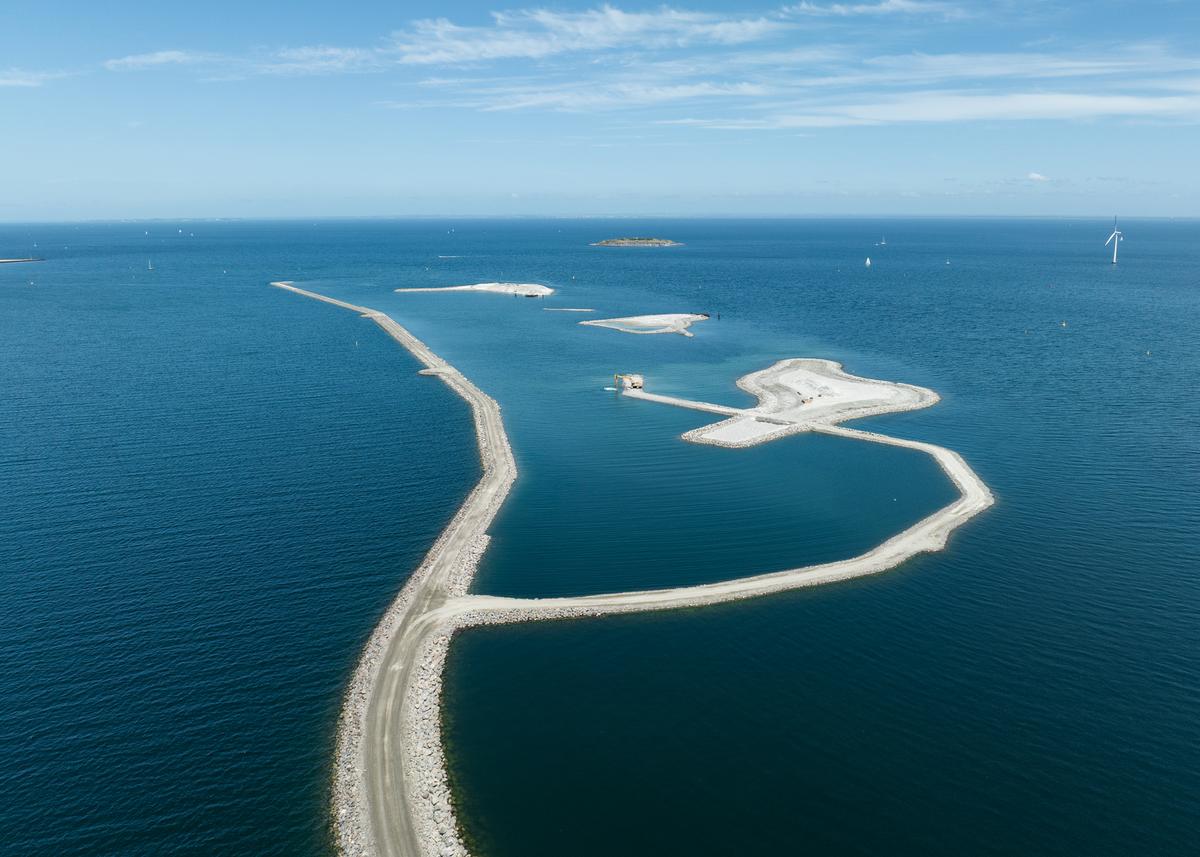

Stendæmningen er næsten synlig helt frem til Kronløbet, hvor den skal kobles sammen med den nordlige stendæmning. Og de tre ’øer’ - to strongpoints og et kystfremspring i midten - er også alle synlige. Nu arbejdes der bl.a. på at færdiggøre stendæmningerne mellem de tre ’øer’ og forstærke øerne yderligere med sten, så de er rustet til at kunne modstå fremtidens storme og havvandsstigninger.
Sejlads i arbejdsområde forbudt
Juli har i flere perioder budt på varmt og solrigt vejr og dermed også godt sejlervejr. Desværre er der fortsat sejlende, der ikke orienterer sig i forhold til sejladsreglerne omkring Lynetteholms arbejdsområde. Flere er sejlet igennem arbejdsområdet til søs, hvilket er til stor fare, da det kan resultere i kollision med arbejdspramme og stendæmninger både under og over vandet.
Vi opfordrer derfor alle sejlende, herunder vandski, om at orientere sig om forholdene på vandet, og hvor Lynetteholms arbejdsområde til søs er placeret. Det er forbudt at sejle ind over arbejdsområdet. Placeringen af Lynetteholms arbejdsområde kan fx ses på det digitale søkort Skippo, som er gratis og dermed tilgængeligt for alle: https://www.skippo.dk/plan
Se også videoen, der viser, hvordan du sejler igennem Kronløbet.
Du finder også mere information på Lynetteholms hjemmeside ’Sikkerhed for sejlere’. Del meget gerne sikkerhedsinformationerne med andre sejlere, så hjælper du med at højne sikkerheden i havnen denne sommer.
Jordopfyldning

Opfyldningen af Lynetteholms fase 1 fortsætter i august. Inden for de kommende år skal området beplantes og udgøre første etape af Lynetteholms kystlandskab.
I juli modtog Lynetteholm over 167.000 ton jord. Jorden kommer fra København og omegns byggepladser og fragtes til i lastbiler. På vejen til Lynetteholms jordmodtageanlæg benytter lastbilerne klapbroen ud for Margretheholms Havn. Du kan læse mere om klapbroen via Den Danske Havnelods.
I august står klapbroen åben mellem kl. 16.00 til 07.00 på alle hverdage, og åbnes samtidig kl. 09.00, 10.00, 12.00 og kl. 14.00. I weekender og på helligdage står broen som vanligt åbent hele døgnet rundt.
Vi holder øje med vandmiljøet
Som vi også har fortalt i de seneste nyhedsbreve, så overvåger vi vandkvalitet, dyr og planter under havet, mens vi anlægger Lynetteholm. Det er myndighederne, der har fastsat kravene til, hvordan vi skal overvåge natur og vand, og det er vores rådgiver DHI, som gennemfører overvågningen, herunder alle vandprøver.
I denne video kan du se eller gense, hvordan miljøovervågningen foregår:
Hvis du har spørgsmål til anlægsarbejdet, er du velkommen til at skrive til info@byoghavn.dk
Tidligere anlægsnyhedsbreve
2025
2024
2023
2022
FAKTA: Lynetteholms anlægsarbejde
- Anlæg af Lynetteholm blev vedtaget af Folketinget den 4. juni 2021.
- Med lovvedtagelsen blev det besluttet at anlægge en ny halvø som stormflodssikring og jordopfyld mellem Refshaleøen og Nordhavn.
- Lynetteholm skal blandt andet fyldes op af overskudsjord fra København og omegns byggeprojekter og bidrage til, at Københavns Kommune kan komme af med jorden klimavenligt – det vil sige med kort transportafstand fra byggeplads til jordopfyld.
- I juni 2023 åbnede Lynetteholm for modtagelse af overskudsjord til Lynetteholms fase 1.
- I november 2023 gik arbejdet med at anlægge Lynetteholms fase 2-perimeter i gang. Når fase 2-perimeteren er anlagt - forventeligt i 2026, kan Lynetteholm begynde at modtage jord til fase 2.
Læs mere om Lynetteholm på https://byoghavn.dk/lynetteholm/
